Avansul șantierelor feroviare în martie, tronson cu tronson. Mai rău decât în februarie

de 25 aprilie 2025

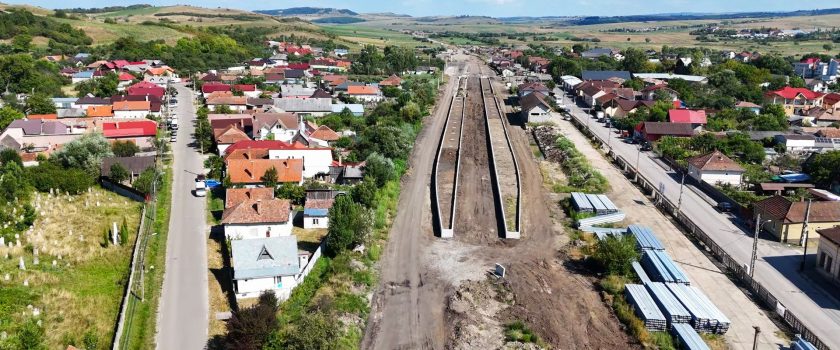

avansul șantierelor feroviare stadiul șantierelor feroviare Calea ferată Poieni-Aghireșu

Club Feroviar vă prezintă, așa cum v-am obișnuit în fiecare lună, avansul șantierelor feroviare pentru modernizarea infrastructurii la nivel național. Față de luna februarie, când lucrările au progresat serios în unele locuri, situația a stat mult mai prost luna trecută. Pe unele șantiere s-a stagnat, iar pe altele s-a avansat subunitar.

Compania Națională de Căi Ferate CFR SA a publicat pe site-ul propriu Stadiul proiectelor de reabilitare/modernizare infrastructură feroviară, finanțate din fonduri externe nerambursabile. Pe baza acestor date, publicația noastră a realizat o comparație cu cele aferente lunii februarie (pe care le-am publicat AICI) și a calculat diferența în ceea ce privește stadiul fizic al lucrărilor.



Avansul șantierelor feroviare, tronson cu tronson

Toate datele le puteți consulta în tabelul de mai jos, urmând ca ulterior să tragem concluziile:

Tronson Km Antreprenor Stadiu fizic Avans martie 2025/februarie 2025 (puncte procentuale)
Instalații, semnalizare, ERTMS, GSM-R, centralizare electronică, secțiunea Sighișoara-Coșlariu 91,58 Asocierea Alstom Transport SA –Alcatel Lucent Romania SRL – SC PAS 97 Impex SRL 99,30% 0
Km 614-Bârzava 41,91 Asocierea Webuild SpA – FCC Construccion SA – Salcef Construzioni Edili e Ferroviarie SpA – Thales Systems Romania SRL 96,55% 0,08
Bârzava-Ilteu 36,04 Asocierea Webuild SpA – FCC Construccion SA – Salcef Construzioni Edili e Ferroviarie SpA – Thales Systems Romania SRL 93,88% 0,28
Ilteu-Gurasada 22,34 Asocierea Aktor SA, Alstom Transport SA și Arcada Company SA denumită ”Asocierea RailWorks” 79,30% 4,45
Gurasada-Simeria 40,88 Asocierea FCC Construccion SA, Webuild SpA și Contratas y Ventas SA 87,40% 0
Subsecţiunea 1. Braşov-Apaţa

Subsecțiunea 3. Caţa-Sighişoara

84 Asocierea Alstom Transport – Aktor Technical Societe Anonyme – Arcada Company – Euro Construct Trading 98 SRL, denumită Asocierea RailWorks 43,98% 2,42
Subsecțiunea 2. Apața-Cața 28 Asocierea RailWorks – Aktor SA (lider asociere), Alstom Transport SA și Arcada Company SA 51,20% 0,7
Lucrări în stațiile CF Fetești și Ciulnița 2,438

km Fetești

2,430 km

Ciulnița

Asocierea SC Arcada Company SA și SC ISPCF SA 73,00% 0
Lot 1 Caransebeș-Lugoj 39,56 Asocierea Rail Works, lider SC Alstom Transport SA 0,90% 0
Lot 2 Lugoj-Timișoara Est 53,91 FCC Construccion S.A. 26,93% 1,94
Lot 3 Timișoara Est-Ronaț Triaj Gr.D 13,86 Asocierea WEBUILD SPA – Partecipazioni Italia SPA – SALCEF SPA

– Timișoara – Arad Lot 3

9,23% 0,19
Lot 4 Ronaț Triaj D-Arad 54,86 Asocierea WEBUILD SPA – Partecipazioni Italia SPA – SALCEF SPA

– Timișoara – Arad Lot 4

9,01% 0,58
Lot 1 Cluj Napoca-Aghireş 30,41 Asocierea Alstom Transport (lider) și Arcada Company S.A., denumită

Asocierea Railworks

28% 4,00
Lot 2 Aghireş-Poieni 36,53 Asocierea Alstom Transport și Arcada Company S.A. (lider), denumită

Asocierea Railworks

37% 3,00
Lot 3 Poieni-Aleșd 52,74 Asocierea FCC Construccion (lider)- Gülermak Agir

Sanayi Inșaat Ve Taahhüt A.Ș.- CNN Altyapi Yatirimlari

Ve Inșaat Anonim ȘIRKETI, denumită Asocierea FCC

Construccion-Gülermak CCN lot 3

5,57% 0,57
Lot 4 Aleșd-Frontieră Ungaria 46,74 Asocierea WEBUILD SPA – Impresa Pizzarotti & C.S.p.A. – SALCEF

S.p.A, denumită Asocierea Webuild SPA-Impresa Pizzarotti & C SPA

– Salcef SPA- Cluj Napoca-Episcopia Bihor Lot 4

11,31% 0,88
Reînnoiri București-Pitești. SRCF Craiova Călinești-Golești Fir I și II și Golești-Pitești, km 95+000 + km 107+575 21 Asociere Strabag (lider) & Metabet CF S.A. 95,00% 0
Reînnoiri București-Pitești. SRCF București. Lot 1 – Tronson Chitila-Ciocănești fir II și Ciocănești-Titu fir I și II de la km10+600 la km 49+780 Yapi Merkezi Inșaat ve Sanayi A.Ș 5% 1
Reînnoiri București-Pitești. SRCF Bucuresti Lot 2 Tronson Titu-Călinești-Golești Fir I și II de la km 49+980 la km 95+000. 196,7 ambele loturi Yapi Merkezi Inșaat ve Sanayi A.Ș 13,50% 1,50

Topul constructorilor care au performat în martie

După cum cum se poate observa din tabel, pe multe tronsoane s-au înregistrat avansuri subunitare sau chiar stagnări față de situația din luna februarie.

De notat faptul că lucrările la modernizarea stațiilor Ciulnița și Fetești, care fuseseră întrerupte din cauza unor neînțelegeri între constructorul român (asocierea Arcada Company Galați – ISPCF) și beneficiar (Compania Națională de Căi Ferate CFR SA) legate de actualizarea prețurilor, și apoi reluate, acum au fost din nou oprite.

În continuare, topul constructorilor (de fapt, unul și același) care au performat în luna martie 2025:

  1. Asocierea Railworks, pentru avansul de 4,45 puncte procentuale pe tronsonul Ilteu-Gurasada;
  2. Din nou Asocierea Railworks, cu o creștere de 4 puncte procentuale pe șantierul Lotului 1 Cluj Napoca-Aghireş;
  3. Și iarăși Asocierea Railworks, cu un avans de 3 puncte procentuale pe Lotul 2 Aghireş-Poieni.
